Im April 2021 wurde als eine der ersten Arbeiten das Gebäude des ehemaligen

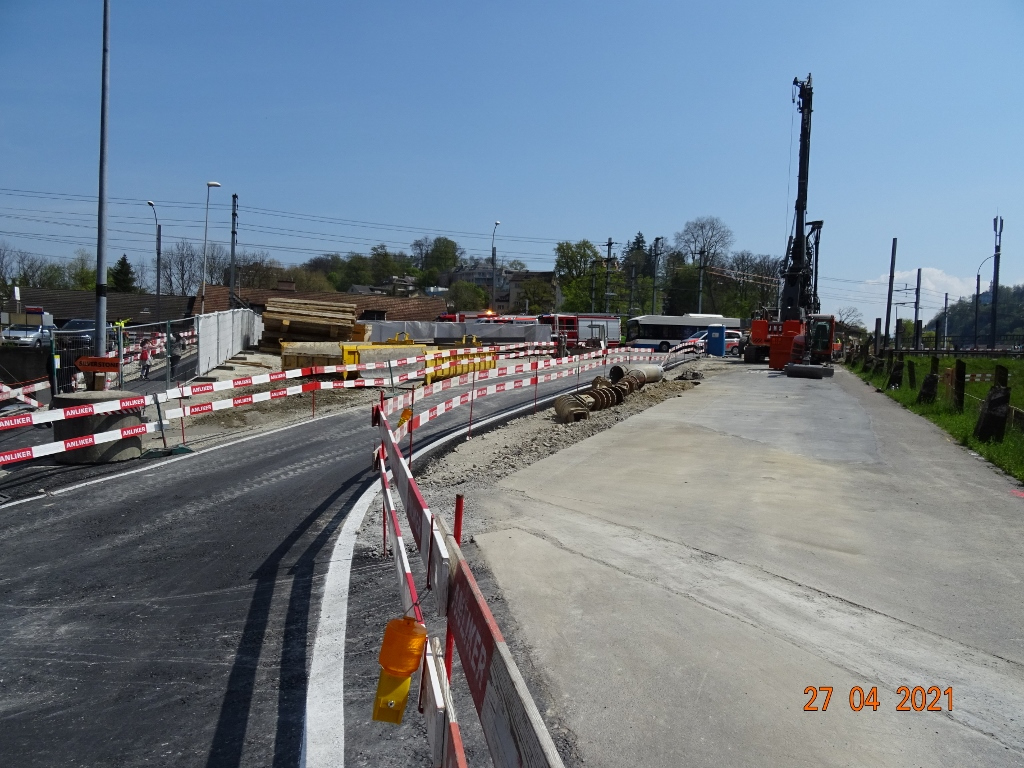

Drummer-Shops abgerissen und die dortige Einmündung der Lindenstrasse in die Kantons-strasse für Fussgänger und den rollenden Verkehr leicht verlegt.
Damals hat unser Präsident die Bauleitung der K13 um einen Termin gebeten, damit wir uns die bevor-stehenden Arbeiten konkret vorstellen konnten. Einer der Bauleiter der Firma Anliker hat Adolf und mich am 26. Mai eingeladen und uns in einem stündigen Gespräch über Pläne, Bauphasen, Vorgehensweisen, Termine und Probleme der Grossbaustelle informiert.
Wir zeigen hier keine Pläne, die verwirren den Laien mehr, als sie erklären. Dafür haben wir ein paar Bilder mit einem kurzen Text angehängt, damit sie sich über die bisherigen Arbeiten orientieren können.
Hier die Übersicht über die Hauptarbeiten:

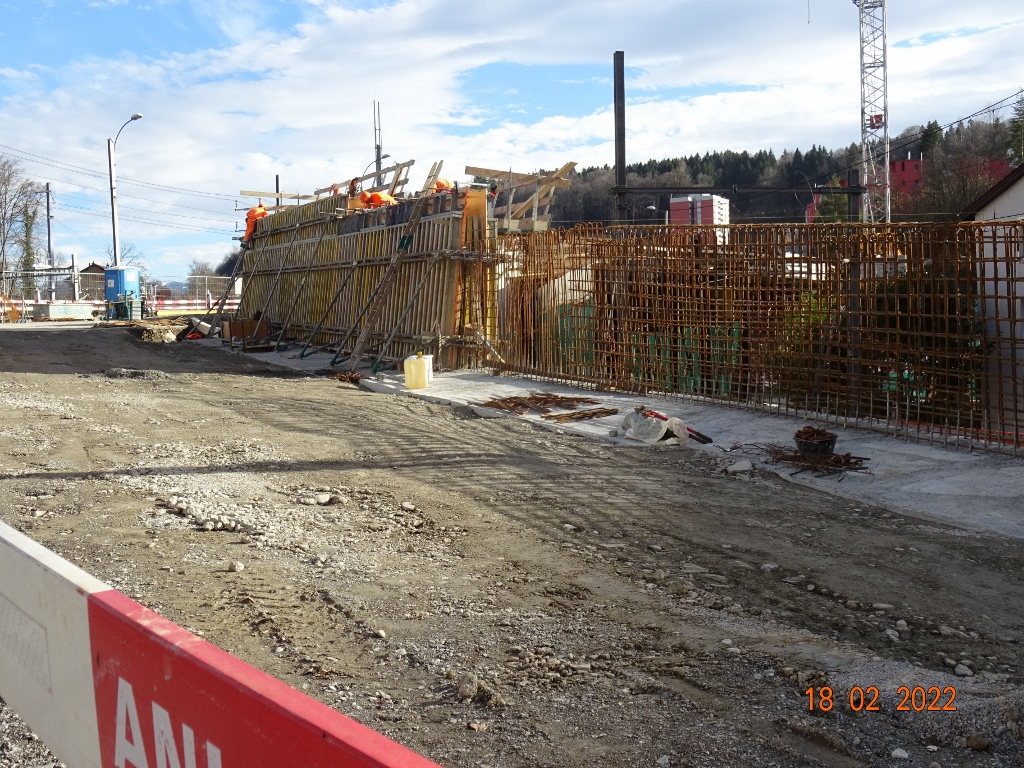

Die Bauphase 1
dauerte vom April 21 bis April 22 und enthielt folgende Schwerpunkte:

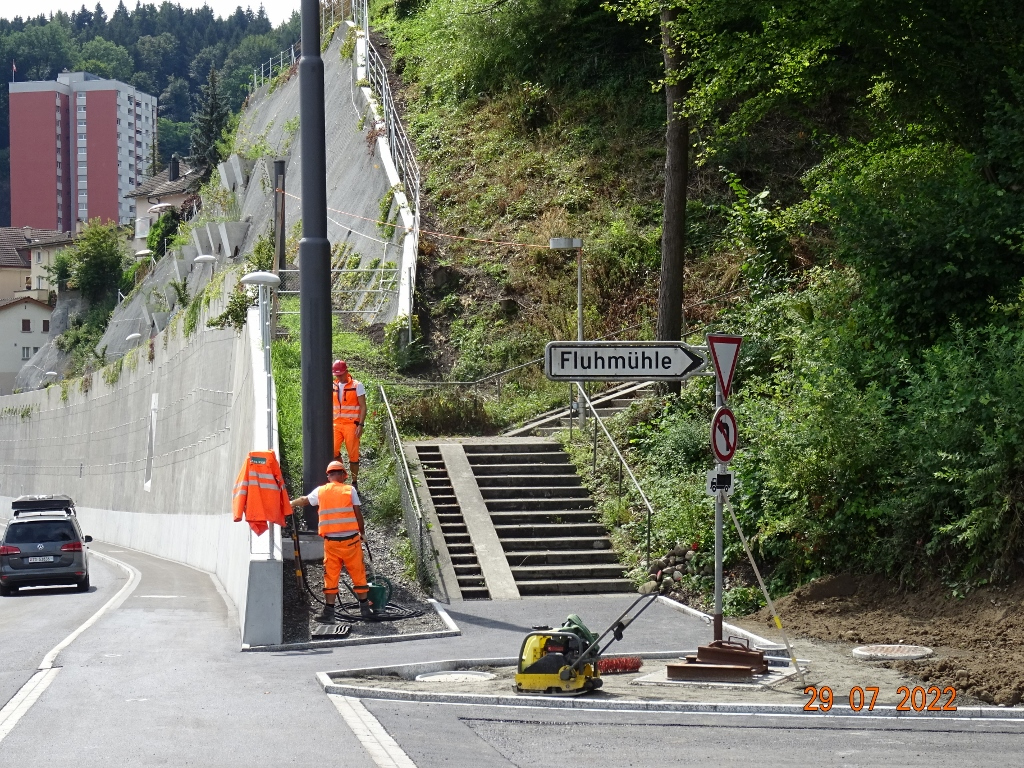

– Stützmauer Stollberg

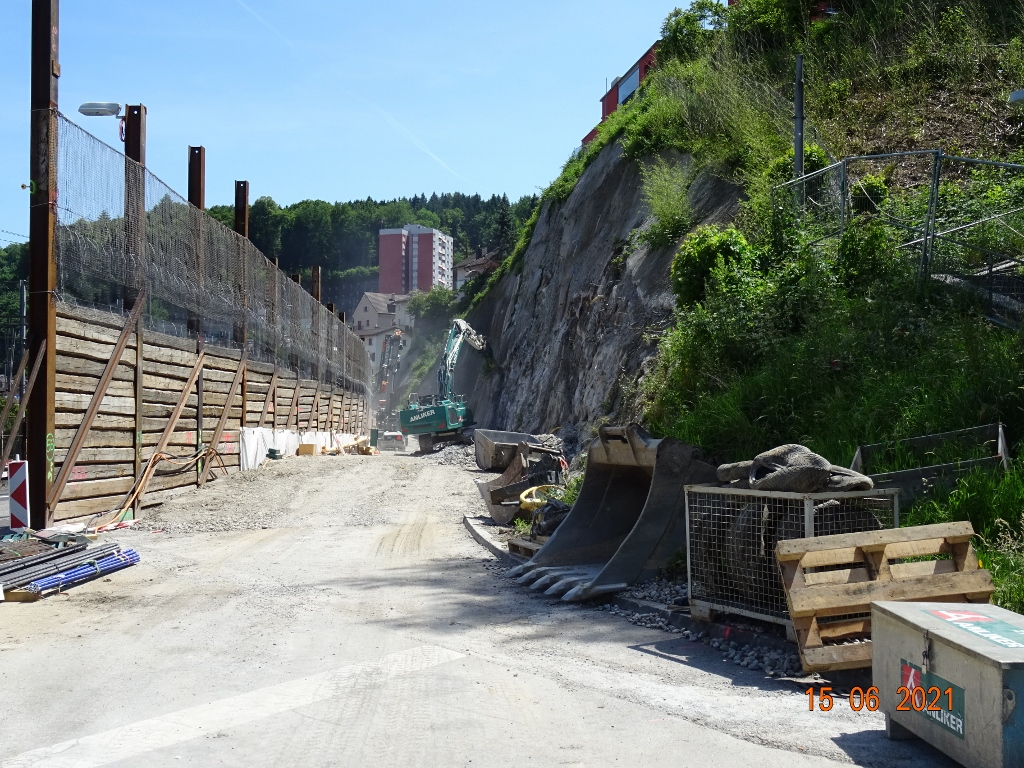

– Erstellen eines Schutzgerüsts auf Bohrpfählen in Nachtarbeit (April bis Mai 2021).

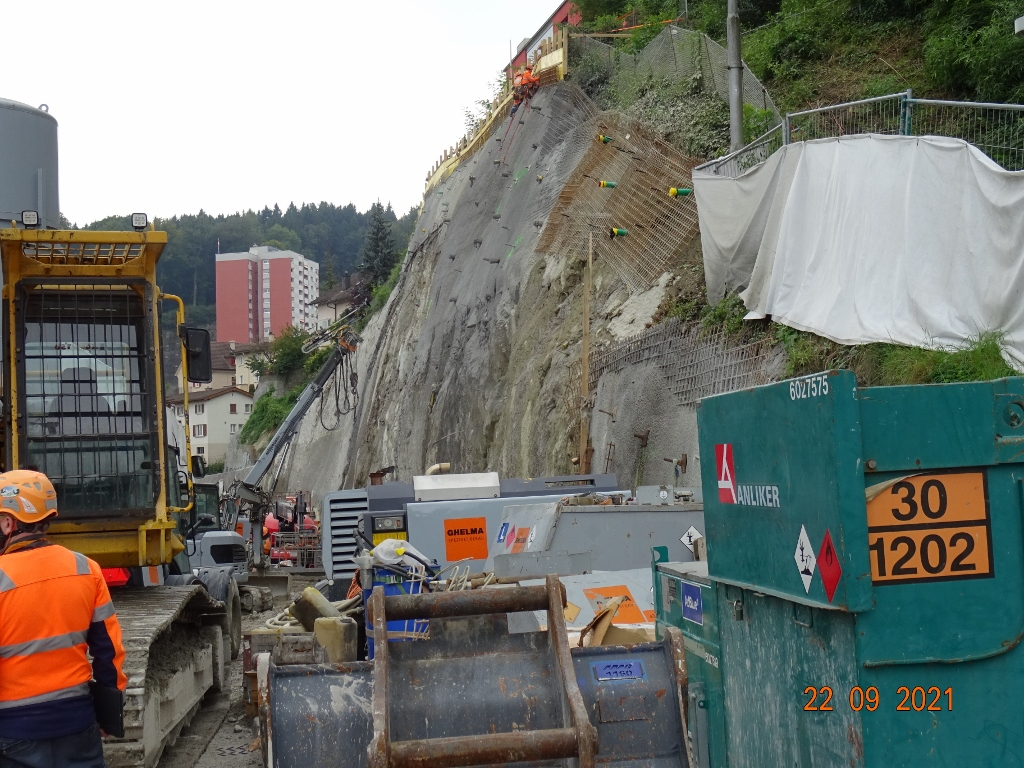

– Bau der Stützmauer mit Felsabtrag, Ankerbohrungen, Spritzbeton und
Konstruk tionsbeton (d.h. mit Gerüst) vom Mai 2021 bis April 2022.

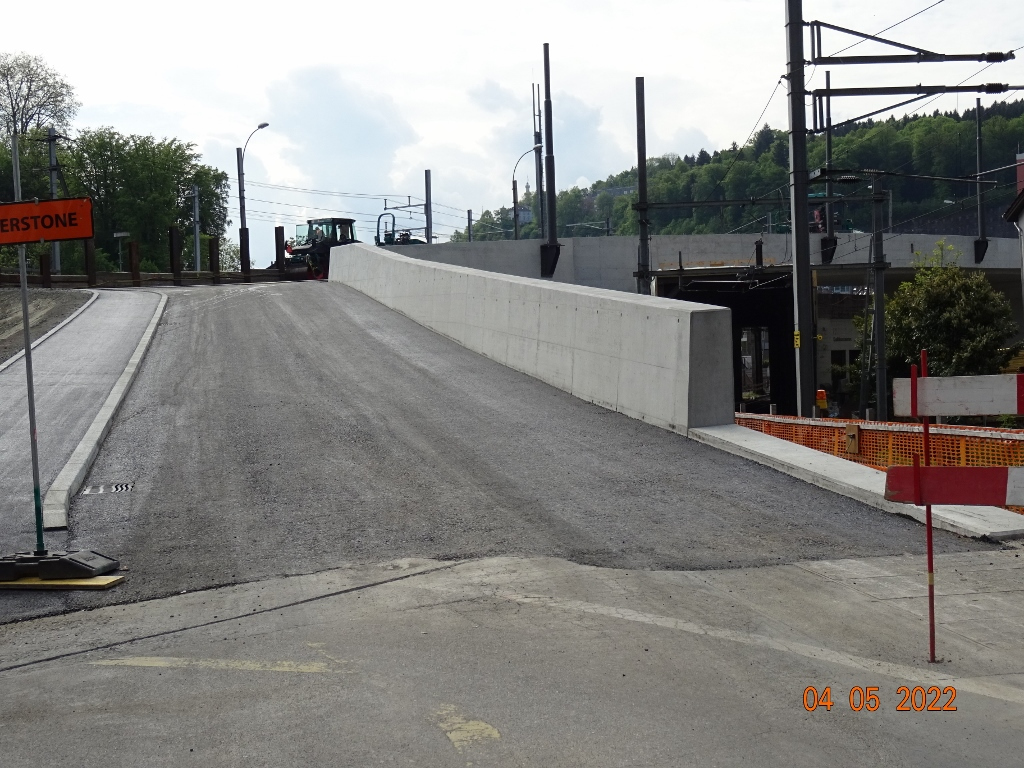

– Überführung Fluhmühle / Stützmauer Lindenstrasse
– Nachtarbeiten mit Bohrpfahlgeräten während total ca. 2,5 Monaten
(April bis August 2021).
– Erstellung Schutzgerüst zum Schutz der Bahnlinie in Nachtarbeit.
(Oktober bis November 2021).
– Diverse Nachtarbeiten mit Kranbetrieb (April 2021 bis April 2022).

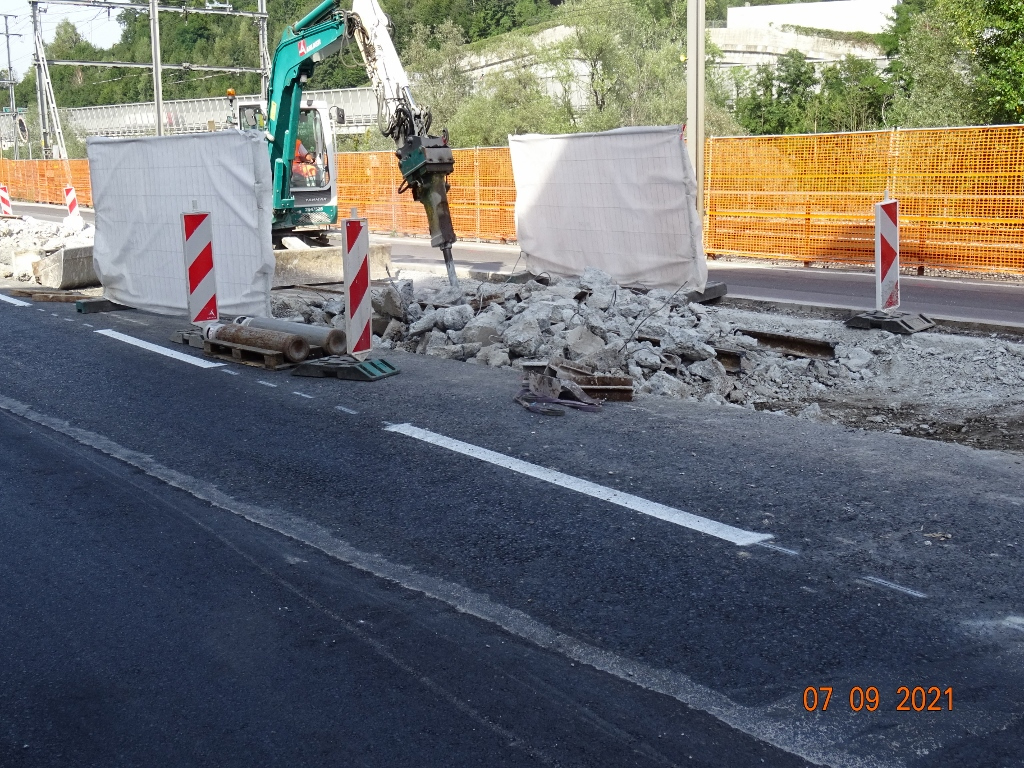

– Bereich Hauptstrasse 9 bis Coop-Tankstelle
– Strassenbau Knoten Lindenstrasse Nord (April bis Dezember 2021).
– Strassenbau restlicher Bereich (September 2021 bis April 2022).
Die Bauphase 2

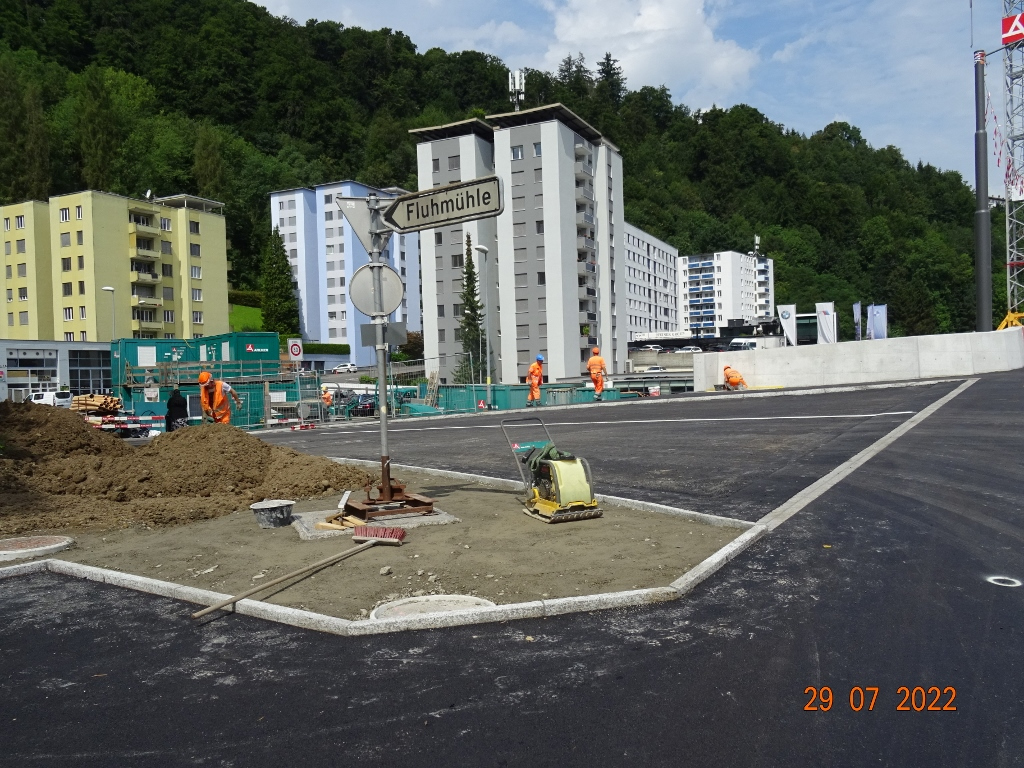

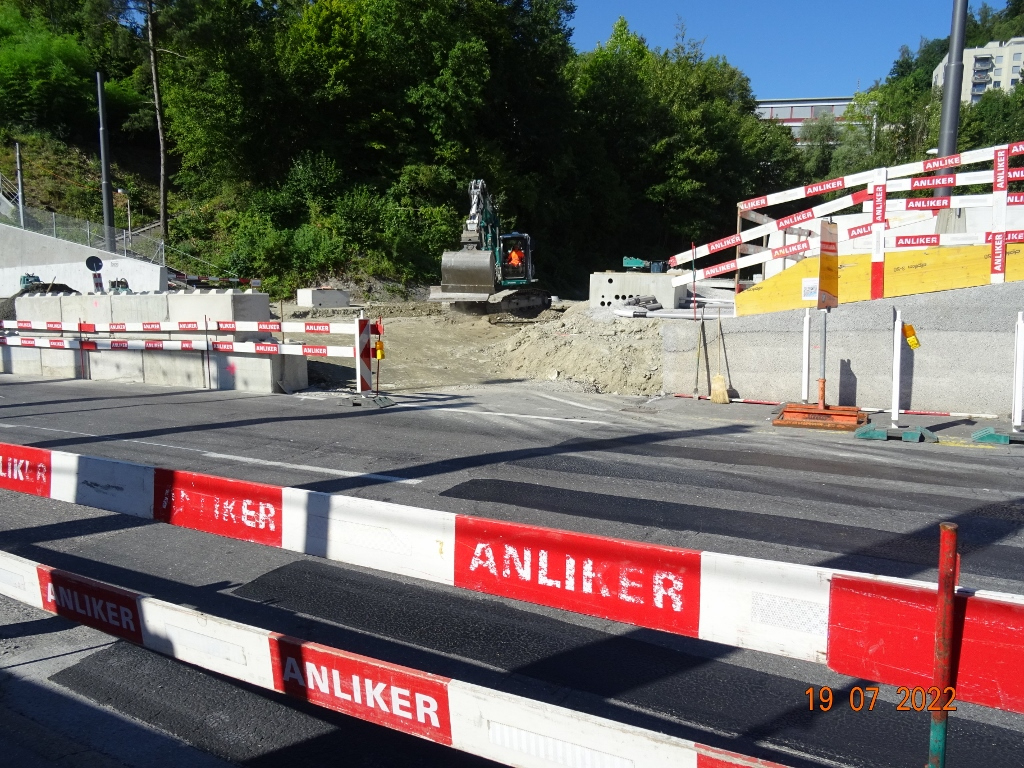

dauert vom Mai bis September 2022 und enthält Kunstbauten bergseits und den Strassenbau inkl. Knoten Fluhmühle, Lindenstrasse Süd und Grenzweg, alles schön gestaffelt.
Die Bauphase 3
Sie deckt den Strassenbau Mitte ab und dauert von Oktober bis November 2022, wobei die Einfahrt Fluhmühlerain zwei bis drei Wochen total gesperrt war. Aber das ist ja schon Vergangenheit. Die Firma Steiner wird froh sein!
Und hier noch etwas Zukunftsmusik.
Bauphase 4
beinhaltet Kunstbauten und Strassenbau SBB-seitig und dauert vom
November 2022 bis September 2023.
Bauphase 5
vom September bis Dezember 2023 finden noch Abschlussarbeiten statt.
Die Deckbeläge werden erst nach einer gewissen setz Zeit im Sommer 2024 eingebaut.
Eine weiter Zusammenfassung der Bauarbeiten mit Bildern vom Xaver Weber
